Les opérations de RCD du silo 130

Le silo 130 est situé dans le périmètre de l’ancienne station

de traitement des effluents du site. L’enceinte du silo 130

est enterrée ; elle est construite en béton armé et a été conçue

pour l’entreposage à sec de déchets solides générés par

le retraitement des combustibles irradiés de la filière UNGG.

Le silo a reçu des déchets de ce type à partir de 1973, jusqu’à

l’incendie qui, en 1981, a contraint l’exploitant à noyer les

déchets. L’étanchéité du silo ainsi rempli d’eau est aujourd’hui

assurée au moyen d’une barrière de confinement constituée

d’une « peau » en acier.

En cas de rupture de son unique barrière de confinement,

le silo 130 présente un risque de contamination de

l’environnement par des substances radioactives. L’ASN a de

ce fait prescrit à Areva NC, dans sa décision du 29 juin 2010,

la mise en place de moyens permettant de surveiller

l’étanchéité et de limiter les conséquences d’une éventuelle

fuite du silo 130.

Les opérations de RCD du silo 130 se découpent en deux

phases distinctes (voir schéma ci-contre) :

• première étape : reprise des déchets et entreposage

intermédiaire sûr ; cette première étape, qui s’étale

sur plusieurs années, est destinée à améliorer au plus tôt

la sûreté du silo 130 actuel en le vidant de ses déchets

pour les entreposer de manière sûre dans l’attente du

développement des solutions de stockage ; le colis prévu

pour le conditionnement intermédiaire des déchets

du silo 130 n’est pas définitif ;

• deuxième étape : conditionnement définitif et stockage

des déchets ; cette seconde étape vise à conditionner

définitivement les déchets du silo 130 dans un colis

de stockage adapté et à stocker ces déchets dans une

installation dédiée. Si cette installation de stockage n’est

pas disponible au moment du conditionnement définitif

des déchets, un entreposage intermédiaire supplémentaire

pourrait s’avérer nécessaire.

Ces opérations de reprise présentent des risques de

dissémination de substances radioactives et d’exposition

de travailleurs à des rayonnements ionisants ; ces risques

sont toutefois de moindre ampleur et mieux maîtrisables

que ceux présentés par la situation actuelle du silo 130.

Areva NC s’attache aujourd’hui à la construction de la

cellule de reprise ; une demande d’autorisation est en cours

d’instruction. L’ASN a fixé respectivement au 1

er

juillet 2016

et au 31 décembre 2022 au plus tard le début et la fin des

opérations de reprise de l’ensemble des déchets.

À NOTER

Déchets

Silo 130

1

1

2

1. Colis de conditionnement intermédiaire - 2. Colis de conditionnement définitif

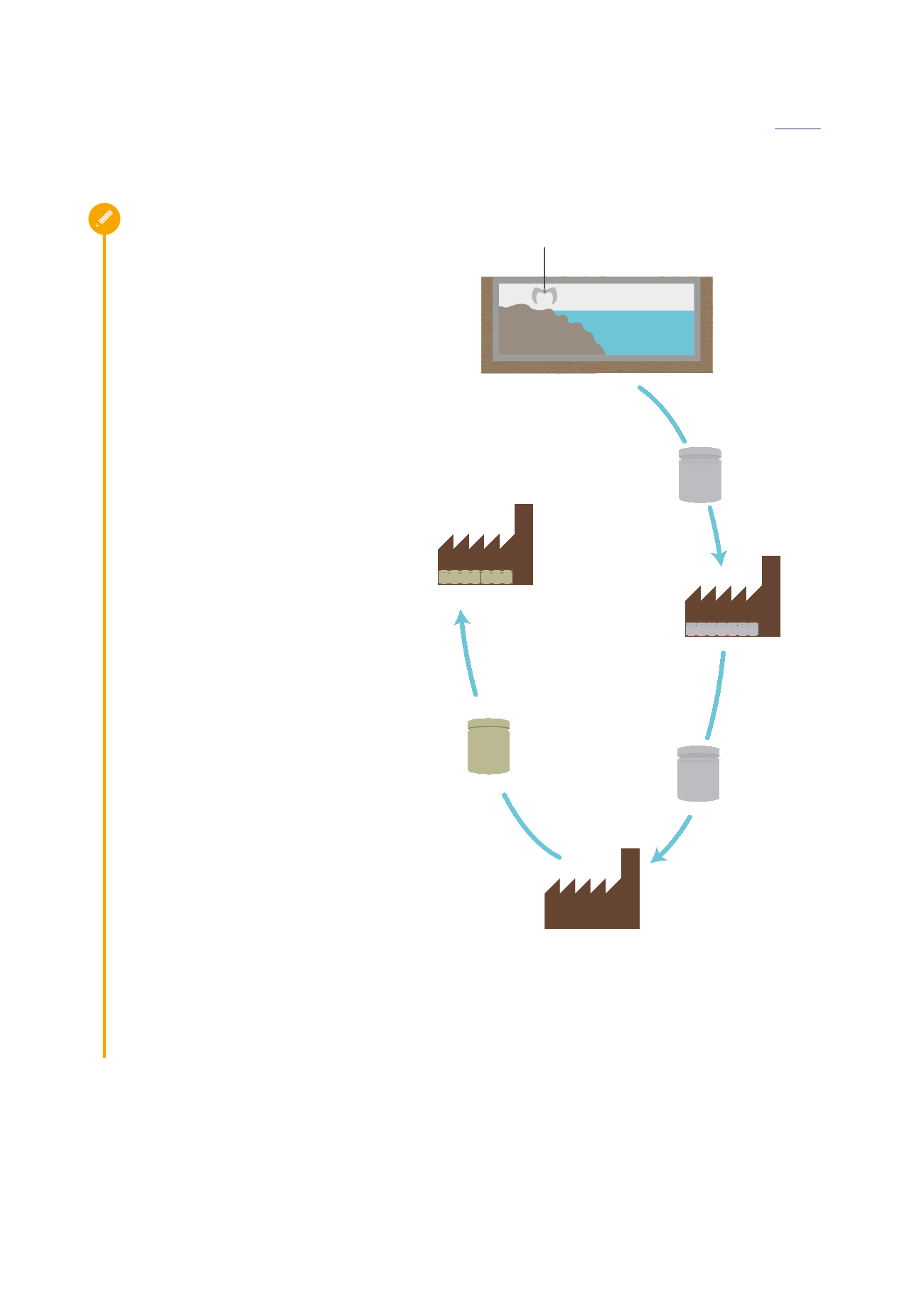

SCHÉMA

des opérations de reprise et de conditionnement

Reprise

des déchets

et conditionnement

intermédiaire

Entreposage

intermédiaire sûr

Conditionnement

définitif

Stockage
